Ремонтируем от и до
Как провести ремонт квартиры быстро и без дополнительных хлопот
Ремонтные работы — процедура сложная, многоэтапная и дорогостоящая. Чтобы не тратить лишние деньги и время, следует заранее иметь чёткое представление о будущей планировке, рассчитать количество строительных материалов и расходы на них. В этой статье мы расскажем об основных этапах ремонта и их особенностях.
У вас есть план?
Чем масштабнее проект по переоборудованию жилища, тем тщательнее нужно продумать ход работ. Лучше всего поручить это специалистам из проектностроительной компании, которые подготовят комплект необходимых документов. Он включает:
- дизайн-проект интерьера;
- план работ с примерными сроками;
- планы-экспликации раскладки систем отопления, освещения, вентиляции и другого инженерного оборудования; подробную смету на необходимые материалы;
- график поставки стройматериалов: чтобы не возникало простоев и в то же время квартира не превращалась в склад.
За отдельную плату комплект может дополняться эскизами интерьеров — чтобы заказчику было нагляднее.
Объём работы получается немаленький, и в общем случае документы готовит не один человек. Дизайнер продумывает оформление, проектировщики прорабатывают инженерные сети, свою часть работы выполняют замерщики и 3D-художники. Поэтому и стоит серьёзный проект недёшево — до 5–10 % от стоимости всего ремонта. Но экономить на услугах специалистов не стоит, особенно если ремонт предполагается сложный и с перепланировкой. Кроме того, как показывает практика, отказ от профессионального планирования особенной экономии не даёт — дилетанты часто ошибаются в расчётах стройматериалов и покупают то слишком много, то слишком мало. Поэтому, если вы решительно настроены заниматься ремонтом самостоятельно, есть смысл покупать строительные и отделочные материалы и прочее нужное оборудование в больших строительных магазинах наподобие «Петровича» или Leroy Merlin, где в течение года после покупки избыточный или неподошедший товар можно вернуть по чеку.
До основанья, а затем…
В квартирах из вторичного фонда ремонт начинается с расчистки и избавления от всего ненужного. Демонтируются встроенная мебель, обои, штукатурка, напольные покрытия, части ненесущих стен, межкомнатные двери, плитка, сантехника и пр. Работа эта грязная и шумная. Лучше её не растягивать по времени, чтобы не разводить в подъезде грязь и не нервировать соседей. В зависимости от объёма бригада из трёх-четырёх человек выполнит расчистку за срок от нескольких дней до недели-двух. Стоимость демонтажа составит в среднем 2–3 тыс. руб./м2. Вывоз контейнера с мусором (8 м3) обойдётся ещё примерно в 10 тыс. руб.
Отдельно стоит упомянуть демонтаж пола в старом жилом фонде с деревянными перекрытиями. Старые доски снимаются с несущих балок и заменяются на новые. Из гигиенических соображений рекомендуется также замена звукоизоляционной и утепляющей засыпки.

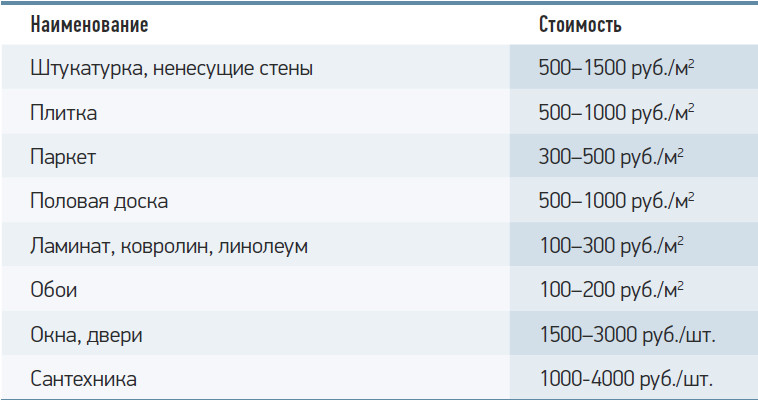

Примерная стоимость некоторых услуг по демонтажу
После зачистки
Строительные работы в подготовленном помещении имеет смысл начинать с установки входной двери. Дверь монтируют без интерьерной накладки: её ставят после окончания ремонта — чтобы не испачкать и не повредить. Все работы по замене опытный строитель сделает за день, и обойдётся это в 3–10 тыс. руб., не считая стоимости самой двери.
Затем (или одновременно) можно завозить материал для укладки чернового пола и возведения межкомнатных перегородок. В старых домах с деревянными перекрытиями при необходимости делается черновой пол: изготавливаются и монтируются на несущие балки лаги, укладывается звуко- и теплоизоляция, формируется сухая стяжка из листовых материалов. Работы занимают от нескольких дней до пары недель в зависимости от площади. Используют влагостойкую фанеру, древесно-полимерные плиты OSB или цементно-стружечные плиты. Что лучше — вопрос спорный. Цементно-стружечные плиты считаются более прочными, но весят больше. В любом случае нужно брать листовой материал достаточной толщины (фанера не менее 16 мм, OSB не менее 18 мм) и прочности (например, древесно-полимерные плиты с классом прочности не ниже 3: OSB-3 или OSB-4).
