Восток – дело тонкое
Счетная палата вновь жалуется президенту на дорожников. На этот раз серьезные нарушения обнаружились при строительстве трассы «Владивосток – Находка – порт Восточный» в Приморье
Строительство, а строительство дороги особенно, причем строительство на Дальнем Востоке – вдалеке от центра и проверяющих органов, – дело тонкое. Тонкое настолько, что в любой момент натянутая до предела тонкая струнка хозяйственной деятельности, «дзынькнув» на прощание, может и вовсе лопнуть. Как бы чего подобного не вышло и на этот раз.

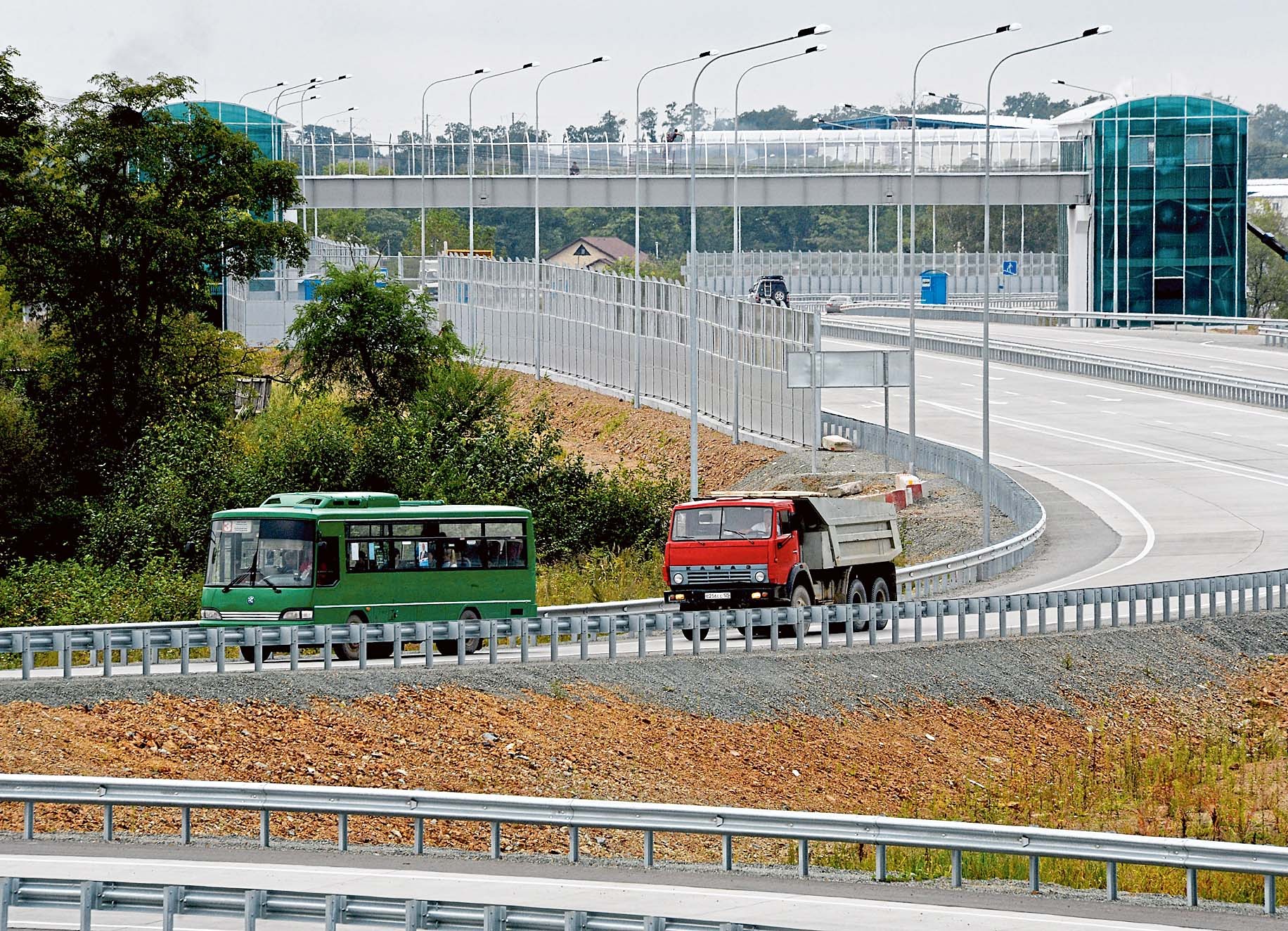

А предыстория такова. Строительство 146-километровой трассы «Владивосток – Находка – порт Восточный», которая должна стать частью МТК «Приморье-1», было поделено на три этапа. Первые 18 километров трассы открыли в 2016 году. Второй этап – участок с 18 по 40 км от Артема до Царевки, как раз строится сейчас. Его намерены запустить к концу 2020 года. Тогда как третий этап – участок с 43 по 146 км от Царевки до порта Восточный – строить еще не начинали, по планам до него дойдут руки лишь в следующем году. Однако на уровне президента уже принято решение о выделении основного трансферта в 140 млрд рублей на эти работы.

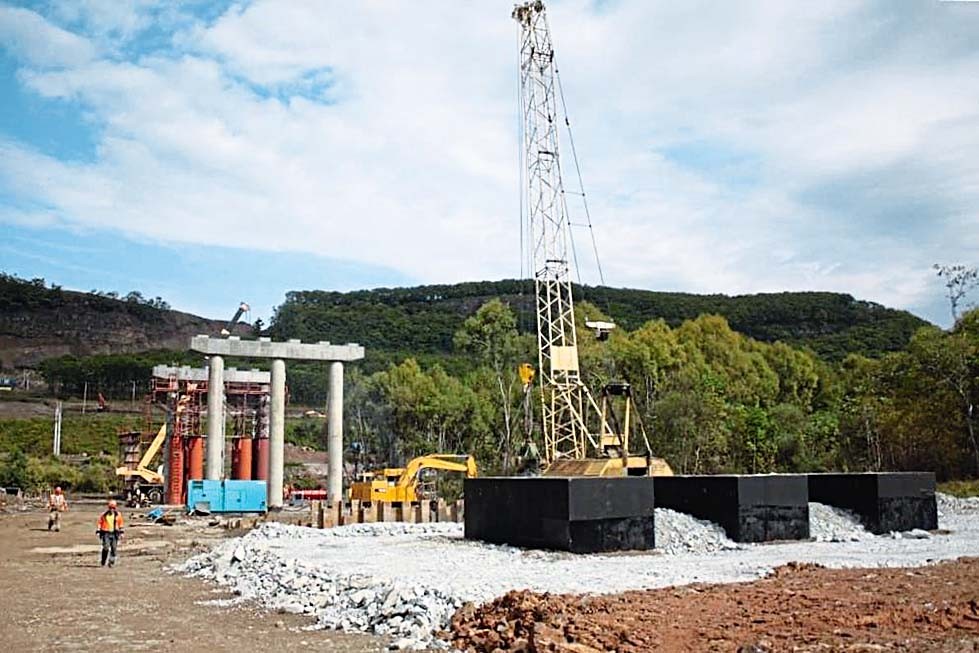

Так вот именно на строительство второго этапа и наведались аудиторы Счетной палаты, выявившие много всего неприятного. То ли встречали столичных гостей не очень хлебосольно, то ли погода не заладилась, но претензий накопилось немало. Здесь и нарушения сроков проведения работ, и неэффективное использование федеральных средств, и прочие неувязки. Аудиторы оценили законность использования межбюджетных трансфертов из федеральной казны бюджету региона в 2017-2018 годах. Увы, нарушений обнаружили много. Ряд претензий СП связан с нарушением сроков строительства. Например, к первому декабря 2018 года техническая готовность второго участка составляла 35,6%, тогда как расчетная цифра – 49%. Пресс-служба Счетной палаты сообщила, что за год отставание от графика увеличилось с 9% до 13%. В четвертом квартале 2018 года должны были заработать четыре моста, еще один – в первом квартале 2019 года. Но готовность переправ составляет не более 59%, а строительство трех мостов и одного путепровода практически не велось.
В СП полагают, что сдать к концу 2020 года второй участок строители не смогут. Основная причина срыва сроков видится в некачественном проекте, на который власти Приморья потратили почти 160 млн рублей. В ходе работ в проекте обнаружились серьезные технические и инженерные ошибки, которые привели к обрушению земляного откоса. Стройка остановилась, документацию направили на корректировку с дальнейшим прохождением экспертизы. Отсюда и лишние расходы в 38,5 млн рублей. Кроме того выяснилось, что краевой профильный департамент выкупил под строительство трассы слишком большие участки земли. А это еще перерасход в 14,6 млн рублей. Выявлены нарушения и при проведении закупок, механизм которых в итоге создал преимущества для конкретных компаний, с которыми в итоге и заключили договоры. Нашлись вопросы и по третьему, будущему, участку. До сих пор не определен единственный исполнитель на проектирование и строительство. При этом в поручении был установлен срок до июня 2018 года.
Словом, Счетная палата вновь жалуется руководству страны на дорожников. По итогам коллегии СП принято решение направить информационные письма президенту РФ и губернатору Приморья, обращения в ФАС, отчет в палаты Федерального Собрания.
Кстати
В России руководство субъектов федерации не особенно охотно затевает крупные дорожные стройки на федеральные деньги. Вслед за трансфертами на места отправляются многочисленные представители разнообразных фискальных и прочих компетентных ведомств. И даже при отсутствии действительно серьезных поводов редко когда обходится без серьезных санкций с их стороны. Так, например, к участию в национальном проекте «Безопасные и качественные автомобильные дороги» многие регионы центральным властям пришлось подключать едва ли не насильно. На самом деле чиновники на местах не любят связываться с федеральной казной. Запросто «погореть» можно даже неправильно оформив соответствующие бумаги. А о воровстве или форс-мажорных природных неожиданностях мы даже и не говорим.
Должок
Обозначились первые подвижки по северному обходу Твери
Третий этап платной трассы М-11 «Москва – Санкт-Петербург» – Северный обход Твери – стоит наособицу. Трассу М-11 планируют закончить в этом году, сегодня ускоренно достраивают седьмой и восьмой участки в Ленинградской области, но без участка №3. Однако сегодня, по словам председателя правления ГК «Автодор» Вячеслава Петушенко, начинается рассмотрение модели строительства Северного обхода. Об этом недавно вступивший в новую должность чиновник сообщил на Российском инвестиционном форуме в Сочи в ходе встречи с губернатором Тверской области Игорем Руденей.
В частности глава «Автодора» заявил: «Мы четко понимаем, что интенсивность движения на автомобильной дороге растет, и существующий обход Твери в будущем не справится с этим потоком из-за наличия на участке светофоров и пересечений в одном уровне. Поэтому при подготовке доклада в правительство РФ по транспортным коридорам «Север – Юг» и «Запад – Восток» под руководством министра транспорта пришли к выводу, что мы сейчас начинаем рассмотрение модели северного обхода и включение в программу правительства РФ». По каким причинам третий этап магистрали М-11 – участок со 149 по 208 км трассы – не вошел в утвержденную программу деятельности ГК на 2010-2021 годы и был вынесен за рамки строительства прочих этапов, сегодня разбираться уже бессмысленно. Наверняка, причины были. Но теперь губернатор Тверской области Руденя в полном праве констатирует, что строительство Северного обхода Твери завершит создание транспортного кольца вокруг города и сформирует очертания современной Тверской агломерации. Трасса улучшит транспортную доступность региона и выведет транзитный грузовой трафик за пределы областного центра. А между тем, кроме декларации о намерениях «Автодор» больше ничего не сообщает. Ни сроков начала проектирования, ни сроков начала строительства. Тем более, нет информации о точном месте прохождения трассы. Последнее, впрочем, неудивительно. Поскольку точная информация о локации дороги наверняка спровоцирует скупку земельных участков в спекулятивных целях, что сделает отвод земли более дорогим. Остается добавить, что сегодня и вплоть до появления платного обхода Твери транспорт движется по реконструированному участку трассы М-10 «Россия» бесплатно.
Капремонт

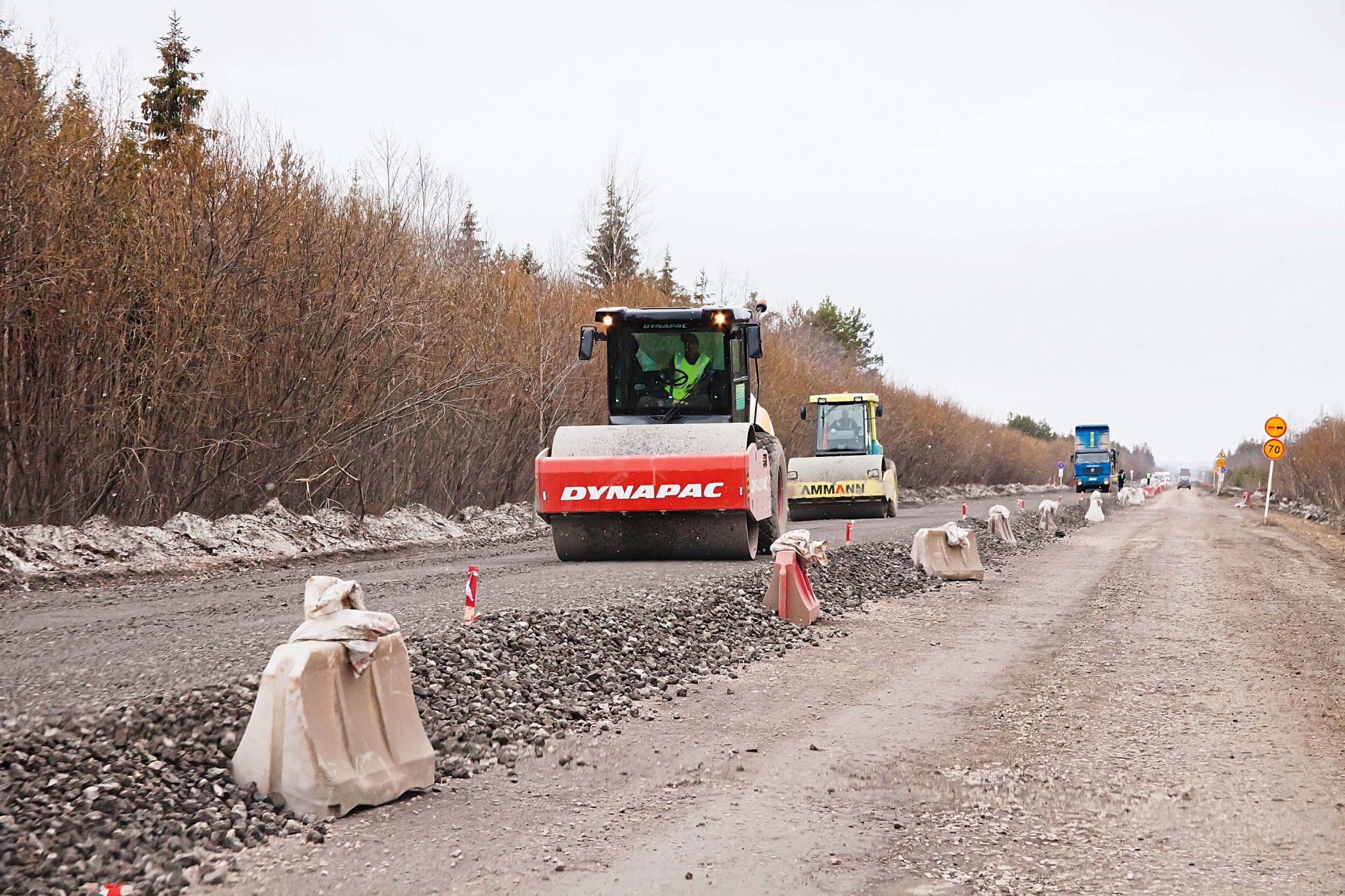

В АМУРСКОЙ ОБЛАСТИ И РЕСПУБЛИКЕ САХА (ЯКУТИЯ) в этом году отремонтируют 108 км трассы А-360 «Лена», в том числе 43 км ждет ремонт капитальный. Главный объем работ придется на Якутию, где приведут в порядок сразу пять участков трассы, а еще четыре участка отремонтируют капитально. При этом на трех участках – с 470 по 480 км, с 773 по 783 км, с 813 по 825 км – намерены применить технологию ресайклинга, когда при устройстве основания дорожной одежды используется старое асфальтобетонное покрытие с добавлением нового материала. В Амурской области в этом году отремонтируют 10-километровый участок трассы А-360 «Лена» с 207 по 217 км в Тындинском районе.
Объезд
В ПРИКАМЬЕ на строительство Обхода Чусового в этом году потребуется дополнительно 261,5 млн рублей. Впрочем, дополнительных вложений потребуют и другие проекты. В случае с Обходом Чусового ситуацию осложнили дополнительные работы, потребовавшиеся в связи с устранением последствий крупного оползня. В немалые суммы обойдутся и прочие нововведения. Например, устройство дополнительных полос в сторону подъема на дорогах Осинского и Пермского районов, а также города Березники. Или наладка двух мостов – через реки Козым и Ившиха, чья сметная стоимость еще уточняется. Еще одной инициативой руководства края стало изменение, касающееся концессионного объекта «Автомобильная дорога Пермь – Березники». Тут предстоит вложиться, чтобы подготовить документацию для Главгосэкспертизы.
