Проекты социального воздействия в России
Первые итоги 2022 года

К концу 2022 года проекты социального воздействия в России (ПСВ), они же Social Impact Bonds (SIB), прошли 2/3 пути пилотной апробации. Новый финансовый инструмент, направленный на повышение качества государственных услуг, был утвержден специальным постановлением Правительства РФ в 2019 году. В настоящее время уже завершены первые три проекта, реализованные по модели SIB. Какие задачи решают ПСВ в России, в чем их особенности, к каким изменениям качества жизни граждан нашей страны они приводят, а также для кого могут стать «вдохновляющей историей» — в статье эксперта ВЭБ.РФ.
Что такое проекты социального воздействия и зачем они нужны?
Проекты социального воздействия являются инструментом финансирования, реализуемым на принципах «плата за успех»1. Государство выступает в качестве «заказчика» социального эффекта — положительного изменения состояния и (или) жизненных условий своих граждан. Для достижения социального эффекта государство привлекает частного инвестора (организатора) проекта и профессионального исполнителя, обладающего опытом в соответствующей сфере. Организатор получит государственный грант только в случае достижения заявленного социального эффекта. Общая схема реализации проектов социального воздействия представлена на Схеме 1.

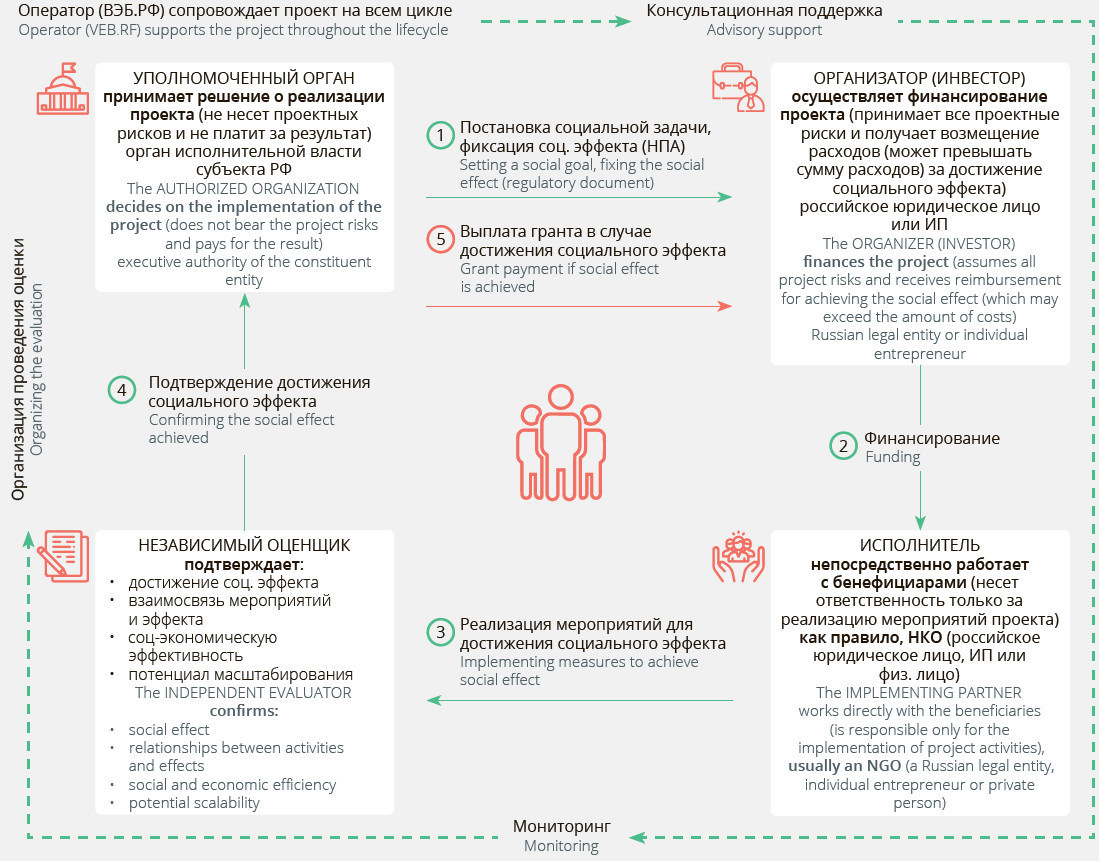

Схема 1. Проекты социального воздействия: механизм реализации проекта

1О проектах социального воздействия можно также прочитать в журнале «Позитивные изменения» Том 2, № 2: Вяткина, Ю. (2022). Игра вдолгую: точки роста и перспективы Social Impact Bonds в России. Позитивные изменения, 2(2), 14-23. Смекалин, И. (2022). «Песочницы» социальных инвестиций: как в мире развиваются проекты Social Impact Bonds. Позитивные изменения, 2(2), 30-39.
В традиционном подходе финансирования социальных услуг государство либо авансирует оказание социальных услуг по установленному стандарту, либо покрывает уже понесенные расходы по их оказанию. Использование подхода «платы за успех» позволяет гибко настраивать план мероприятий проекта социального воздействия с учетом внешних факторов и наработанной проектом практики для достижения социального эффекта. Фокус на механизмах и технологиях работы в социальной сфере подразумевает, что проекты социального воздействия не предполагают создание инфраструктуры, за исключением случаев, когда этого требует технология работы (например, помещения для организации сопровождаемого проживания инвалидов), но даже в этом случае это не должно составлять значительную часть проекта.
Важная черта проектов социального воздействия — каждый проект нацелен на выработку уникального механизма и технологии работы в социальной сфере, направленных на улучшение жизни граждан, для его дальнейшего тиражирования и масштабирования (после подтверждения его эффективности по результатам независимой оценки). Цель каждого проекта увязана со стратегическими задачами развития государства, а социальный эффект и целевые показатели — инструмент для их измерения и подтверждения эффективности.
Таким образом, проекты социального воздействия позволяют государству, коммерческим и некоммерческим организациям совместно предложить эффективные решения для улучшения жизни граждан, в том числе за счет:
- апробации новых современных механизмов и технологий работы в социальной сфере, требующих меньших затрат бюджетов всех уровней при достижении сопоставимых и даже более значимых социальных эффектов;
 - проведения комплексной оценки достигнутых результатов и выработанных подходов и механизмов работы для дальнейшего тиражирования и масштабирования наиболее эффективных решений;
 - повышения эффективности государственных расходов за счёт отложенного характера расходов бюджета исключительно при условии достижения социального эффекта проекта, по результатам независимой оценки;
 - повышения качества и доступности государственных услуг для граждан с учетом их потребностей;
 - привлечения частных инвестиций на развитие социальной сферы на возвратной основе;
 - развития негосударственного сектора в социальной сфере, за счет возможности масштабирования своей деятельности и развития компетенций (в том числе в области проектного управления) во взаимодействии с государственными органами, коммерческими организациями и институтами развития.

Зачем нужен оператор проектов социального воздействия?
Для запуска и реализации проекта социального воздействия необходимы компетенции в области государственных финансов, стратегического и проектного управления, а также понимание специфики отраслей социальной сферы, включая:
- проработку параметров паспорта проекта, в том числе анализ проблемной ситуации в отрасли социальной сферы и установление её взаимосвязи со стратегическими задачами региона;
 - проработку социального эффекта и целевых показателей социального эффекта как критериев успеха проекта;
 - разработку финансово-экономического обоснования проекта, исходя из ожидаемого социального эффекта;
 - согласование параметров проекта со всеми стейкхолдерами;
 - разработку проектов нормативных правовых актов и проектов соглашений в рамках реализации проекта, в том числе предусматривающие сбор информации для проведения мониторинга реализации проекта;
 - поиск потенциального организатора проекта, исполнителя проекта.

За рубежом практически во всех проектах возникает посредник, который обеспечивает техническую, правовую, финансовую экспертизу, содействует структурированию проекта как проекта социального воздействия, структурирует финансовую схему его реализации, привлекает финансирование в проект и выполняет иные функции. Часто за разные аспекты отвечают разные организации. В описании некоторых проектов встречается информация о семи посредниках, привлеченных к их реализации.
Постановление Правительства № 14912 предусматривает привлечение оператора проекта, который осуществляет консультационное сопровождение, мониторинг реализации проекта и обеспечивает проведение независимой оценки достижения социального эффекта. Концепция повышения эффективности бюджетных расходов в 2019–2024 годах также предусматривает привлечение российских институтов развития при внедрении новых инструментов финансирования (к которым относятся проекты социального воздействия)3.
2Гарант.ру. (2019). Постановление Правительства РФ от 21 ноября 2019 г. № 1491 «Об организации проведения субъектами Российской Федерации в 2019–2024 годах пилотной апробации проектов социального воздействия». Режим доступа: https://base.garant.ru/73080288/. (дата доступа: 10.12.2022).
3Гарант.ру. (2019). Распоряжение Правительства Российской Федерации от 31 января 2019 г. № 117-р «Об утверждении Концепции повышения эффективности бюджетных расходов в 2019-2024 гг.». Режим доступа: https://www.garant.ru/products/ipo/prime/doc/72064730/. (дата доступа: 10.12.2022).
В рамках пилотной апробации в качестве оператора субъектам Российской Федерации рекомендуется привлекать ВЭБ.РФ. Участие оператора позволяет субъектам РФ «тонко» настроить инструменты проектов социального воздействия, а ВЭБ.РФ, как оператору, обобщить лучшие практики их реализации для развития инструмента. Также оператор проводит мониторинг проектов и предпринимает меры по купированию обнаруженных рисков. В конце срока реализации проекта оператор привлекает организацию, которая проводит независимую оценку достижения социального эффекта, без чего невозможна выплата гранта в форме субсидии организатору проекта.
Что было достигнуто к концу 2022 года?
К концу 2022 года проекты социального воздействия прошли 2/3 пути пилотной апробации — они запускаются с 2019 до конца 2024 года. К этому моменту десять субъектов Российской Федерации активно вовлечены в проработку, запуск и реализацию проектов социального воздействия, и почти половина субъектов РФ выразила заинтересованность в осуществлении подобных проектов.
Суммируя результаты за неполные 4 года, можно отметить следующие ключевые достижения:
- утверждено Положение об организации проведения субъектами Российской Федерации в 2019 — 2024 годах пилотной апробации проектов социального воздействия (Постановление Правительства № 1491), которое упорядочило основные требования к реализации проектов социального воздействия и запустило пилотную апробацию;
 - запущено 10 проектов в 7 субъектах Российской Федерации в 5 отраслях социальной сферы (образование, социальное обслуживание, социальная защита, здравоохранение, занятость), общий объем инвестиций в эти проекты составляет 385 млн рублей, объем грантов в форме субсидии из региональных бюджетов в случае успеха проектов — 419 млн рублей;
 - в 2022 году завершились 3 проекта: в сфере образования в Республике Саха (Якутия), в сфере здравоохранения и в сфере социальной защиты в Приморском крае. Общий объем инвестиций в проектах — 106 млн рублей, объем грантов — 114 млн рублей. Все проекты признаны успешными, был достигнут социальный эффект;
 - проекты социального воздействия получили международное признание: ВЭБ.РФ получил две премии ADFIAP4 в 2020 и 2022 г. за реализацию проектов социального воздействия в сфере образования в Республике Саха (Якутия) и в сфере социальной защиты населения в Приморском крае;
 - в 2022 году активно развивается методическое сопровождение реализации проектов социального воздействия, в том числе переработан и дополнен раздел сайта ВЭБ.РФ5, посвященный проектам (добавлены подробные ответы на вопросы, размещена информация о действующих проектах, представлен утвержденный ВЭБ.РФ порядок мониторинга проектов и представлены проекты типовых документов для запуска и реализации проектов социального воздействия);
 - осуществляется методологическое сопровождение реализации проектов социального воздействия со стороны Минфина РФ, в рамках которого субъектам Российской Федерации предоставляются разъяснения по вопросам применения бюджетного законодательства при реализации проектов.

4Ежегодная премия Ассоциации институтов финансирования развития Азиатско-Тихоокеанского региона (ADFIAP). Победителями объявляются такие проекты, которые, по мнению Исполнительного комитета премии ADFIAP, вносят существенный вклад в достижение конкретной цели устойчивого развития национальной экономики.
5ВЭБ.РФ. (2022). Участникам проектов социального воздействия. Режим доступа: https://вэб.рф/agent-pravitelstva/psv/uchastnikam/. (дата доступа: 10.12.2022).
Ключевые достижения по годам реализации проектов социального воздействия представлены на Схеме 2.
Схема 2. Ключевые достижения проектов социального воздействия в 2019–2022 гг.
За сухими цифрами и фактами лежат реальные социальные преобразования и изменения качества жизни граждан нашей страны. В качестве примера рассмотрим результаты по трем завершившимся проектам.
2019: 1 проект*
- Утверждение распоряжения Правительства № 117-р;
 - Утверждение постановления Правительства № 1491;
 - Запуск первого проекта в сфере образования в Республике Саха (Якутия).

2020: 3 проекта*
- Проведение семинаров-совещаний при поддержке Минфина России со всеми субъектами Российской Федерации;
 - Проведение международной конференции в октябре, посвященной ПСВ и SIB;
 - Премия ADFIAP за проект в сфере образования в Республике Саха (Якутия);
 - Запуск двух новых проектов в Приморском крае при участии АО «Почта России».

2021: 5 проектов*
- Включение в Меморандум о финансовой политике ВЭБ.РФ проектов социального воздействия;
 - Запуск двух новых проектов, направленных на развитие сопровождаемого проживания в Республике Саха (Якутия) и Челябинской области;
 - Утвержден порядок проведения мониторинга и итоговая форма отчета о реализации проекта социального воздействия распоряжением ВЭБ.РФ.

2022: 10 проектов*, 3 проекта успешно завершены
- Премия ADFIAP за проект в сфере социальной защиты в Приморском крае;
 - Проведение независимой оценки по результатам первых трех завершившихся проектов в Республике Саха (Якутия) и Приморском крае;
 - Старт масштабирования отдельных мероприятий успешно завершенных проектов;
 - Рост в 2 раза числа проектов и количества реализующих их субъектов Российской Федерации;
 - Проработка информации на сайте ВЭБ.РФ с разъяснением ключевых вопросов и размещением типовых документов.

* количество проектов определяется по количеству паспортов проектов, утвержденных высшими исполнительными органами государственной власти субъектов РФ, накопленным итогом к окончанию соответствующего года (project numbers determined by the number of project passports approved by the supreme executive authorities of the constituent entity of the Russian Federation as of the end of the respective year)
Результаты первых трех завершенных проектов
Важнейшей вехой 2022 года стало проведение независимой оценки и завершение первых трех проектов социального воздействия. Именно по результатам независимой оценки принимается решение о выплате гранта в форме субсидии организатору проекта, который на протяжении всего срока его реализации вкладывал свои средства в достижение социального эффекта. Задачей независимой оценки также является оценка социальных и экономических эффектов от реализации проектов, оценка взаимосвязи мероприятий проекта с достигнутым социальным эффектом и, как следствие, оценка потенциала для масштабирования проекта.

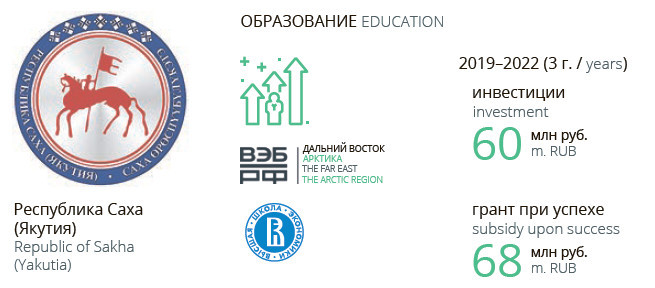

В Республике Саха (Якутия) завершился проект в сфере образования, стартовавший в 2019 году и ставший первым проектом социального воздействия в России. Цель проекта — рост качества школьного образования. Исполнителем выступила Высшая школа экономики, а организатором — АО «ВЭБ.ДВ». Для оценки успеха проекта был разработан специальный индекс, отражающий результаты диагностики обучающихся по математике и русскому языку (8 показателей), рост числа призеров и победителей регионального этапа всероссийской олимпиады школьников среди 10 и 11 классов (2 показателя). Целевое значение рассчитывается как прирост всех показателей не менее чем на 10%. Детальный порядок оценки индекса является приложением к паспорту проекта (утв. Постановлением Правительства Республики Саха (Якутия) от 4 июня 2019 г. № 150).
В задачи проекта входило не только повышение уровня образования школьников по окончании реализации проекта, но и закрепление результата для обеспечения долгосрочного роста качества образования в республике. Первым этапом стал детальный анализ школ и школьников на пилотной территории реализации проекта — Хангаласского улуса (района) — для их кластеризации и выработки детальных адаптированных мер, включая индивидуальные образовательные маршруты. Для устойчивости результатов в проект были вовлечены не только учителя и школьники, но и родители.
Через год после старта проекта были введены ограничительные меры, связанные с распространением COVID-19, что потребовало от образовательных организаций перестроить образовательный процесс в онлайн-формате. Однако школы, участвующие в проекте, оказались в высокой степени готовности, т. к. ранее уже отработали онлайн-технологии взаимодействия.
По итогам проекта индекс, отражающий уровень образовательных результатов школьников, вырос более чем на 10% (по факту — на 41%), а образовательные результаты школьников, участвующих в проекте, оказались также более чем на 10% выше по сравнению с результатами школьников, проживающих на двух контрольных территориях Якутии. Значительно выросло число победителей и призеров регионального этапа всероссийской олимпиады школьников из Хангаласского улуса по сравнению со стартом проекта, а одна школьница впервые стала призером заключительного этапа всероссийской олимпиады школьников по истории искусств. По результатам проекта разработаны 7 успешных практик для масштабирования во всех школах Якутии, включая подходы по развитию управленческих команд школ, тьюторских и наставнических практик, сетевых практик взаимодействия образовательных организаций и т. д.

В Приморском крае завершились два проекта — в сфере здравоохранения и в сфере социальной защиты населения, реализуемые при участии АО «Почта России» в качестве организатора и исполнителя. Их основная задача — повышение качества жизни граждан, проживающих в отдаленных районах Приморского края, для которых затруднен доступ к социальным услугам. Паспорта проектов утверждены Постановлениями Правительства Приморского края от 18 декабря 2020 года № 1048-пп и № 1049-пп, сроки реализации — с 1 февраля 2021 г. по 31 июля 2022 г. Распространение COVID-19 потребовало продления сроков реализации проектов на полгода по сравнению с изначальными планами (первоначальный срок окончания — 31 января 2022 г.) и расширения пилотной территории, при этом, в результате проекты охватили более 32 тыс. граждан, а все поставленные задачи были выполнены, что еще раз свидетельствует о гибкости механизма таких проектов.
Проект в сфере здравоохранения предусматривал решение двух основных задач: 1) вовлечь граждан в оценку состояния своего здоровья в рамках ежегодной диспансеризации и 2) обеспечить граждан, имеющих право на дополнительное лекарственное обеспечение, доставкой лекарств на дом. Первая задача осложнялась тем, что прежде всего требовалось вовлечь граждан, не посещавших диспансеризацию более двух лет, а также ограничениями, вызванными распространением COVID-19. Несмотря на это, удалось вовлечь в диспансеризацию более 9000 граждан при целевом показателе чуть более 5000 человек. Доставка лекарственных препаратов потребовала от АО «Почта России» выстроить отдельные маршруты для почтальонов и закупить специальные сумки для лекарств, требующих особых условий хранения. В результате, более 1300 граждан получили лекарственные препараты на дом; совершено почти 19 тыс. доставок, представители уполномоченного органа отметили значительный рост отгрузки лекарств, а граждане оставили более 100 положительных отзывов о проекте. Как следствие, доставка лекарственных препаратов была закреплена в Приморском крае как социально значимый проект для дальнейшей реализации (Постановление Правительства Приморского края от 2 декабря 2022 г. № 819-пп), что и является примером масштабирования практики, выработанной в рамках проекта после его завершения.
В рамках второго проекта работа велась по линии социальной защиты. Почтальоны помогали выявлять семьи с низким доходом, проживающих в отдаленных районах, для последующего оформления социальных контрактов, дающих возможность для открытия собственного дела, развития подсобного хозяйства или обучения новой специальности. В рамках проекта планировалось заключить не менее 270 социальных контрактов с малоимущими семьями с детьми6 и дополнительно выявить не менее 100 малоимущих семей с детьми.
6Социальный контракт — мера государственной социальной помощи малоимущим гражданам по поиску работы, открытию собственного дела и преодолению сложной жизненной ситуации.
Параметры проекта были определены еще до ситуации с COVID-19, поэтому прогнозная численность малоимущих семей с детьми была выше количества стоящих на учете в органах социальной защиты населения. Внедрение государством на федеральном и региональном уровне дополнительных мер поддержки граждан привело к масштабному самостоятельному обращению граждан за оформлением мер поддержки. Количество семей с детьми, состоящих на учете в органах социальной защиты населения как малоимущие, увеличилось к 1 января 2021 года на пилотных территориях реализации проекта почти на 50%. Для снижения риска невыполнения целевых показателей проекта с учетом изменившихся внешних факторов был не только увеличен срок реализации проекта, но и расширена пилотная территория.
Схема 3. Проекты социального воздействия: завершенные проекты

Показатели
Значение индекса, отражающего рост образовательных результатов (соответствует росту на 10%, 27 школ, более 5000 детей)
Превышение индекса над значениями, достигнутыми в контрольной территории
План > Факт
0, 350 > 0, 436
10% > 13%
Масштабирование субъектом
- Выработано 7 практик для масштабирования как на территории Якутии (151 тыс. школьников), так и в других субъектах РФ (17,3 млн школьников)
 - Описание практик рассмотрено на научном совете НИУ ВШЭ

Показатели
Доставка лекарственных препаратов на дом и передача инфо о своём здоровье в медучрежение)
Вовлечение в диспансеризацию
План > Факт
1283 чел. > 1367 чел.
- 100% получили лекарства (19 тыс. рецептов) и передали инфо о состоянии здоровья

5200 чел. > 9062 чел.
Масштабирование субъектом
- Доставка лекарствееных средств осуществляется на системной основе Почтой России за счет средств профильного министерства
 - Организовано участие Почты России в рамках решения иных социальных задач региона

Показатели
Выявление малоимущих семей с детьми
Заключение социальных контрактов с малоимущими семьями с детьми и повышение дохода семей
План > Факт
100 семей > 114 семей
270 семей > 349 семей
Масштабирование субъектом
- Применение подхода на постоянной основе, запуск аналогичных проектов в других субъектах РФ
 - Разработка новых ПСВ в Приморском крае

Все проекты достигли социального эффекта и масштабируются субъектами за счет средств бюджета субъекта
Чтобы добиться результата, почтальоны обошли более 13 тысяч семей, проанкетировали более 800 семей на предмет соответствия критериям заключения социального контракта. Интересно, что в результате массового обхода в реализацию мер социальной поддержки были вовлечены и иные категории граждан, которые изначально не были целевой аудиторией проекта. Информация более чем о 100 гражданах, которые могут получить социальную поддержку в виде заключения социального контракта, была передана для рассмотрения в органы социальной защиты населения для принятия соответствующего решения — это стало дополнительным эффектом проекта.
Несмотря на изменившиеся условия реализации, АО «Почта России» удалось выявить 114 малоимущих семей с детьми, которые в результате получили государственные меры поддержки. С помощью АО «Почта России» было заключено 349 социальных контрактов с семьями с детьми, что на 29% выше целевого значения проекта.
Практика реализации первых трёх проектов социального воздействия подтверждает эффективность гибкого подхода, позволяющего адаптировать мероприятия с учетом динамично меняющейся внешней среды. Подобная гибкость требует высокого профессионализма и вовлеченности всех участников проекта. Но результаты оправдывают затраченные усилия.
Особенности развития ПСВ в России
Проекты социального воздействия являются адаптацией инструмента SIB, поэтому рассмотрим особенности развития ПСВ в России по сравнению с зарубежной практикой. Всего в мире, учитывая российские ПСВ, запущено 276 SIB в 38 странах, привлечено более $739 млн инвестиций.
За неполных 4 года реализации в России появились 10 проектов социального воздействия. За тот же период в мире (учитывая проекты в России) — 102 проекта SIB, то есть на Россию приходится 10% всех запущенных проектов за указанный период. При этом если рассматривать 5 стран с наибольшим количеством проектов SIB в первые 4 года реализации, то практика России находится на сопоставимом уровне (Таблица 17).

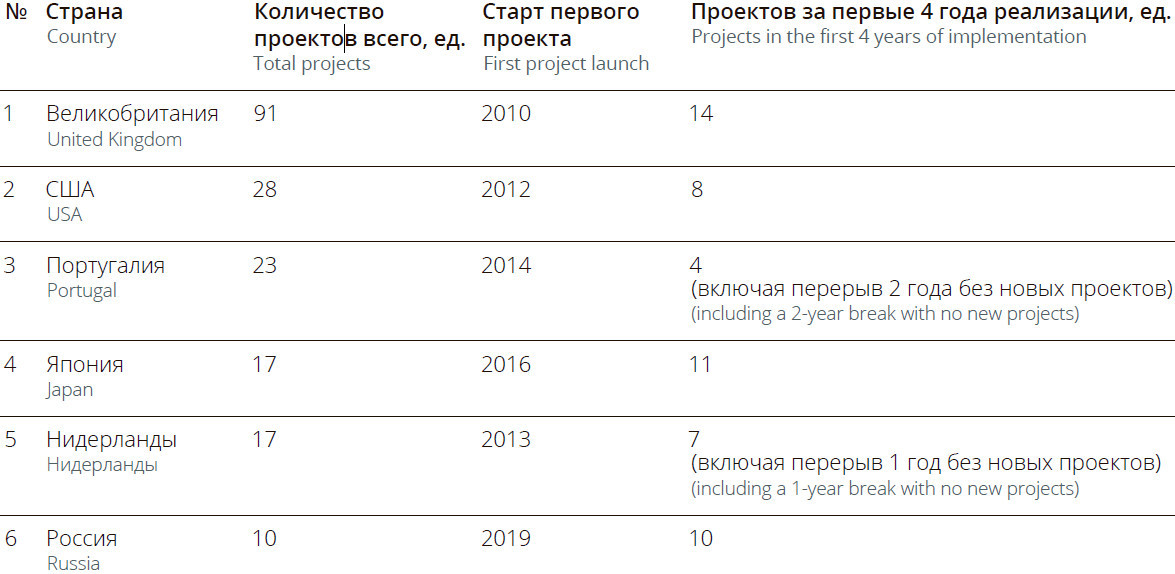

Таблица 1. Топ-5 стран по количеству SIB в мире в первые 4 года реализации

7Government Outcomes Lab. (2022). Impact Bond Dataset. Retrieved from: https://golab.bsg.ox.ac.uk/knowledge-bank/indigo/impact-bond-dataset-v2/?query=&maptype=markers. (accessed 10.12.2022).
Средний размер инвестиций в проектах SIB составляет 3,7 млн долларов США (порядка 250 млн рублей с учетом среднего курса доллара в 2022 г.). Средний объём инвестиций в рамках проектов в России — 38 млн рублей. Сравнивать средний объем напрямую некорректно в связи с различиями в численности социальных бенефициаров, сферах реализации проектов, уровне цен и других составляющих. При этом средняя стоимость реализации проектов может отражать готовность инвесторов вкладывать в проекты, которые не гарантируют возврат инвестиций (если социальный эффект не будет достигнут).
В зарубежных проектах инвесторов обычно несколько — выборочный анализ показал, что примерно в четверти проектов 1 инвестор (в том числе инвестор, объединяющий финансы нескольких лиц), в трети проектов — 2-3 инвестора, в остальных случаях их больше (до 9 инвесторов в 1 проекте). В российской практике во всех проектах 1 инвестор (организатор проекта, согласно российскому законодательству). Развитие инструментов, направленных на участие нескольких инвесторов в одном проекте может содействовать вовлечению новых инвесторов и увеличению потенциального объема инвестиций. Вовлечение инвесторов может быть также синхронизировано с ESG-повесткой организаций, учитывая непосредственную ориентированность проектов социального воздействия на оценку социальных эффектов (например, в ESG-стратегии ВЭБ.РФ8 наличие прямого измеримого социального эффекта является одним из ключевых ESG-принципов деятельности ВЭБ.РФ).
8ВЭБ.РФ. (2022). ESG-стратегия. Режим доступа: https://вэб.рф/ustojchivoe-razvitie/esg-strategiya/. (дата доступа: 10.12.2022)
При анализе зарубежной практики стоит отметить наличие инвесторов, системно вкладывающих в проекты SIB. Анализ базы данных Impact Bond Dataset показал, что существует более 20 инвесторов (из имеющегося списка из более чем 360 организаций), которые вложили средства в 10 и более различных проектов. Среди них есть социальные/импакт и благотворительные фонды (например, Big Society Capital, 38 проектов), а также крупные банки (BNP Paribas, Deutsche Bank), пенсионные фонды и страховые организации.
Средний срок реализации проекта также отличается в России от зарубежных аналогов — 31 месяц (от 18 до 40 месяцев) по сравнению с 48 месяцами за рубежом9. Увеличение сроков реализации проектов может привести к удорожанию стоимости реализации проекта с точки зрения выплаты гранта организатору (инвестору) в случае достижения социального эффекта, повышает риски реализации проекта для всех участников. Целесообразность реализации более длительных проектов в российской практике требует дополнительного анализа «за» и «против».
9Government Outcomes Lab. (2022). December 2022 Impact Bond Landscape. Retrieved from: https://golab.bsg.ox.ac.uk/community/news/december-2022-impact-bond-landscape/. (accessed 10.12.2022).
Ещё одна особенность российского подхода — запуск уникальных проектов, апробирующих различные технологии и механизмы работы в социальной сфере для их дальнейшего масштабирования. Тогда как в зарубежной (в основном — в западной) практике могут реализовываться схожие проекты, только в разных локациях, то есть рассматривается вариант тиражирования лучшей практики. Например, из 9 стартовавших в 2020-2021 года в Португалии проектов 5 носят название «Цифровая школа MUDA» (Digital school MUDA), а 2 проекта посвящены цифровой грамотности в школах (Digital Literacy Schools for the Future). В России, например, есть практика запуска трех проектов, направленных на развитие сопровождаемого проживания (в Республике Саха (Якутия), Челябинской области, Хабаровском крае), при этом в данных проектах предусмотрены разные параметры проектов и особенности реализации (например, в каждом проекте имеются уникальные социальные эффекты), учитываются особенности территории и задачи стратегического развития. С одной стороны, тиражирование формирует статистику реализации схожих проектов, что позволяет потенциальным инвесторам оценить риски реализации проекта для принятия решения об участии. С другой стороны, главная идея проектов социального воздействия — уникальность апробируемой практики, которая в дальнейшем может быть масштабирована, что даст мультипликативный эффект.
Российский подход к реализации SIB соответствует модели, характерной для азиатских стран. Потенциалу развития SIB посвящен цикл публикаций, объединённых общим названием SIB 2.010. Российский и азиатский подходы заточены на адаптацию к действующим бюрократическим механизмам в стране с высокими государственными затратами на социальную сферу и сфокусированы на «смазывании механизма» (т. е. тонкой настройкой) для получения эффекта при масштабировании лучшей практики, нежели на запуске небольших, но трудномасштабируемых проектов, в которых акцент делается на выгоде в денежном выражении11.
10USC Sol Price Center. (2022). Social impact bonds 2.0. Retrieved from: https://socialinnovation.usc.edu/sibs2-0/. (accessed 10.12.2022).
11Sin, С. (2021). China Watches Neighbours Develop Home-Grown SIBs for Well-Being and Innovation. Retrieved from: https://traverse.ltd/application/files/5416/2141/2935/China_Watches_-_Chih_Hoong_Sin.pdf. (accessed 10.12.2022).
Подводим итоги на конец 2022 года
Достигнутые результаты по проектам социального воздействия к концу 2022 года заложили основу для развития инструмента и старта новых проектов. Уже можно говорить о формировании спроса со стороны субъектов РФ на реализацию проектов социального воздействия. Нарабатывается успешная практика запуска проектов, формируются кейсы, связанные с завершением проектов, их независимой оценкой и масштабированием.
Накопленный опыт, в том числе опыт ВЭБ.РФ в качестве оператора 10 ПСВ, позволит разработать детальные методические рекомендации по реализации проектов социального воздействия. Для развития инструмента и привлечения новых инвесторов могут быть разработаны меры поддержки, снижающие риски участия для инвесторов. Для ввода мер поддержки целесообразно провести детальный анализ социально-экономических эффектов от реализации проектов. Основные точки роста:
- наличие успешных завершенных проектов, по которым проведена оценка и подтверждено достижение социальных эффектов, а также осуществляется масштабирование;
 - наличие субъектов Российской Федерации, уже имеющих опыт запуска проектов и опыт завершенных проектов, что приводит к повышению качества и скорости проработки новых проектов в данных регионах;
 - развитие ESG-повестки в России среди организаций и субъектов Российской Федерации, которая ставит в приоритет достижение измеримых социальных эффектов от реализации проектов.

Практика реализации проектов социального воздействия показывает, что не всегда для повышения качества жизни граждан необходимы значительные финансовые вложения и дорогостоящая материально-техническая база. Иногда это возможно сделать за счет внедрения новых технологий и механизмов работы в социальной сфере.
Для государства такие проекты позволяют апробировать новые подходы работы в социальной сфере, выработанные негосударственным сектором, для их дальнейшего масштабирования и общего повышения качества государственных услуг.
Для коммерческих организаций — инвесторов (организаторов) проектов — такой инструмент позволяет реализовать свою политику социальной ответственности и устойчивого развития, включаясь в решение государственных социальных задач на системном уровне, и одновременно с возможностью вернуть вложенные средства с доходностью.
Некоммерческие организации могут получить дополнительный источник финансирования для своей деятельности, масштабировать свои технологии работы в социальной сфере для дальнейшего их развития в качестве государственных услуг (работ).

Никита Мануилов
 Директор, Блок агента Правительства Российской Федерации, ВЭБ.РФ
