«Северсталь» остановила на ремонт крупнейшую доменную печь комбината

МонокльHi-Tech

«Северянка» остыла до августа

«Северсталь» остановила на капитальный ремонт крупнейшую доменную печь Череповецкого металлургического комбината. Обновленная печь станет важным звеном в цепи далекоидущих планов модернизации предприятия

Александр Ивантер

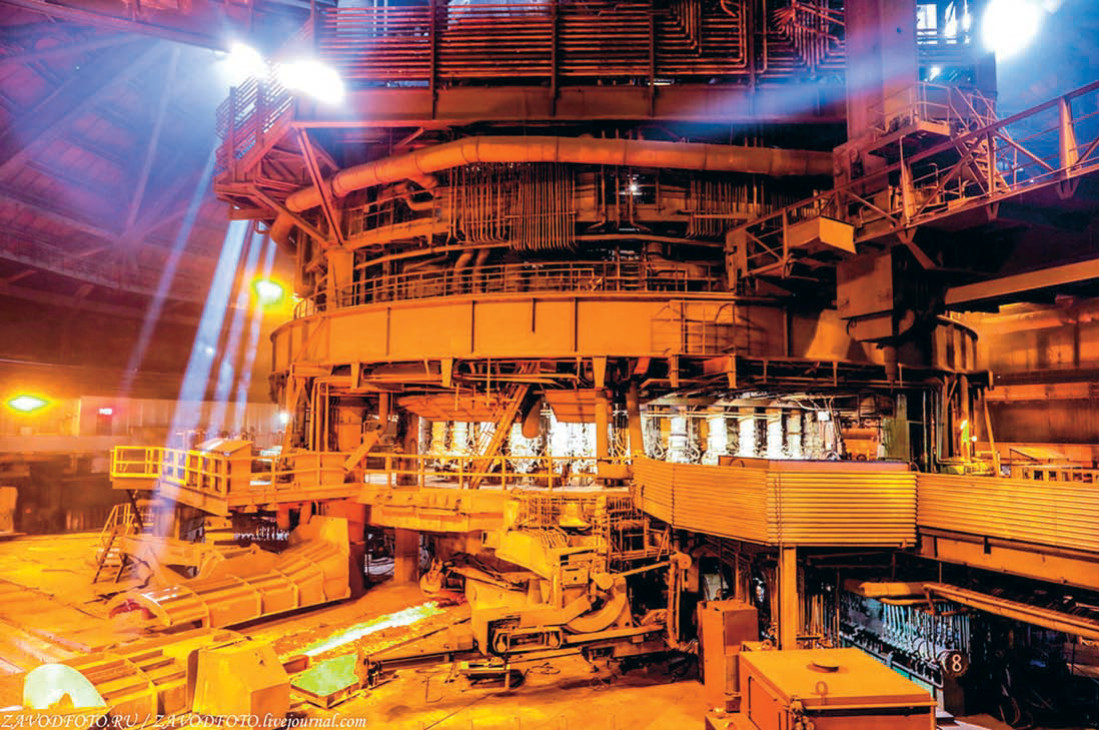

Литейный двор доменной печи № 5 Череповецкого металлургического комбината. Фото: Zavodfoto.ru

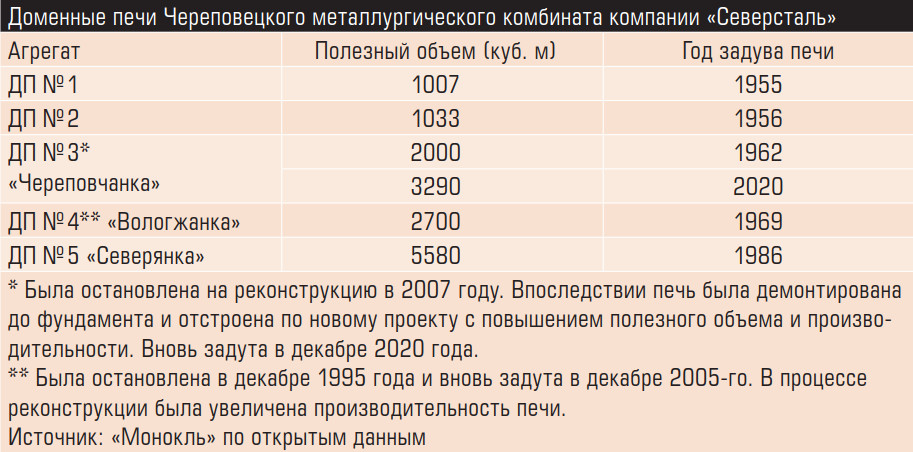

Первого апреля «Северсталь» остановила на капитальный ремонт доменную печь № 5 (ДП-5) «Северянка» на Череповецком металлургическом комбинате. Это самая крупная из пяти домен ЧерМК. Текущая производительность «пятерки» — 4,2 млн тонн, что составляет более трети всей годовой выплавки чугуна комбината.

В ходе капитального ремонта комплекса будет полностью заменена огнеупорная футеровка (внутренняя выкладка) печи и элементы системы охлаждения, верхний купол и колошниковая защита. Планируется замена всех металлоконструкций и футеровки воздухопроводов горячего дутья, капремонт загрузочного устройства и строительство нового конвейерного оборудования для подачи сырья. Предусмотрены также ремонт объектов энергетики — газопроводов доменного газа и холодного дутья, системы газоочистки, водонапорной башни, газоходов, реконструкция башенной градирни и замена элементов электрооборудования.

«Основная задача капремонта первого разряда — обеспечить высокую надежность и производительность стратегически важного объекта, — пояснил генеральный директор “Северстали” Александр Шевелев. — Инвестиционный проект является частью нашей долгосрочной программы создания технологической цепочки производства экостали. Капремонт доменной печи позволит нам приблизиться к выполнению задач в рамках федерального проекта “Чистый воздух”, а также к реализации наших целей в области устойчивого развития, в том числе цели по снижению интенсивности выбросов CO2 при производстве стали в 2030 году на 10 процентов от уровня 2020 года».

Смета планируемых работ на «Северянке» — 37 млрд рублей. График жесткий, посуточный: останов домны продлится неполные пять месяцев, 142 дня, в начале последней декады августа обновленный агрегат заработает вновь. По результатам капремонта производительность «пятерки» вырастет с 12 тыс. до 13,2 тыс. тонн чугуна в сутки.

ЧерМК минимизирует производственные потери в период остановки ДП-5 за счет созданного запаса стальных слябов и сортовой заготовки, а также перехода на минимальный расход чугуна при производстве стали. «Таким образом, объемы отгрузки товарной продукции и график исполнения клиентских заказов будут сохранены», — заверил Шевелев.

Поставщики оборудования и материалов для ремонтных работ — компании из России и Китая. Генеральный подрядчик работ — центр «Домнаремонт» (входит в периметр «Северстали»). Генеральным проектировщиком выступил «СеверстальПроект». Ремонт машин литейного двора и изготовление нестандартного оборудования будет выполнять машиностроительный центр «ССМ-Тяжмаш» (также входит в периметр «Северстали»).
